    精細管理闖難關 共同協作創佳績 ——記苯乙烯樁基施工監理

    • 作者:洛陽石化工程建設集團公司
    • 來源:www.lljl.com.cn
    • 發布時間:2020-09-22 10:58

      9月19日23時06分,公司監理的洛陽石化12萬噸/年苯乙烯項目最后一根樁施工結束,標志著該項目樁基工程施工任務圓滿完成。

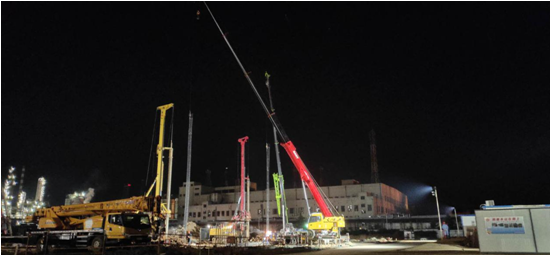

    最后一夜樁基施工,圓滿完成任務

    臨近子夜,最后一個樁孔驗收

      自7月22日樁基施工開始,在洛陽石化項目部及相關領導的大力支持下,在各參建單位密切配合下,項目監理部全體人員秉持“為業主排憂解難、為項目建設保駕護航”的服務理念,緊緊圍繞“質量、安全和進度管控”,戰高溫、頂酷暑,科學組織、嚴格監理,超前謀劃、精心部署,經過58個日日夜夜的連續奮戰,圓滿完成723根灌注樁施工,受到洛陽石化公司相關領導的肯定和表揚。

    艷陽高照,第一根樁開始施工

      精心組織,確保施工質量。監理人員克服高溫酷暑,嚴格做好設備機具及材料的進場驗收檢查,發現不合格及時清退出場,從源頭確保樁基施工質量;認真做好樁位測量放線復核,發現偏移及時糾正;堅持做到鋼筋焊接接頭驗收實測實量,做好樁孔驗收、接籠檢查、樁基澆筑驗收等工作,確保各工序、各環節質量受控。在樁基施工初期,因地下水位上漲等原因,原施工方案無法保證施工質量。項目監理部及時發出局部暫停施工通知,召開專題研討會,確定改用泥漿護壁法施工。該方案要求鉆成一個孔,驗一個孔,并立刻完成混凝土澆筑,由于該方案成孔無法批量驗收,大大增加了監理工作量;為做好現場施工管控,公司協調為當即項目監理部增加了2名監理人員,專門負責該項工作,夜間安排值班,切實做到了隨時到場、根根檢驗!

    白天認真驗收鋼筋籠

    測量夜以繼日,現場保質量、抓進度

    鋼筋焊接接頭驗收堅持實測實量

    兩個月樁孔驗收,臉曬黑了、心更紅了

    接籠聯合檢查確認合格,開始下道工序

    樁澆筑前檢查,導管設施到位

      積極溝通協調,加快施工進度。質量問題解決了,進度問題突顯出來,泥漿護壁法施工本身速度就慢,再加上雨季影響,截止8月28日,進度滯后達15-20天。雖然從8月初,已要求施工單位增加施工機具、作業班組以改善進度滯后問題,但因各種原因,機具和工人遲遲無法到位。項目監理部一方面以協調會議、通知單等方式對總包單位分析利害、勤加督促;另一方面主動看現場、找對策,積極向甲方相關領導匯報,要求加大協調支持力度。在多方的共同努力下,8月28日,洛陽石化公司組織召開高層領導推進會,明確目標、壓實責任,在甲方的全力支持下,總、分包單位全力以赴,調整組織方法,采取經濟措施等,終于使局勢得以扭轉,開創了一周完成156根樁的新局面,最終圓滿完成了進度目標。

    項目總監韓雪白天、晚上盯在現場,與施工單位人員共同探討應對措施

    洛陽石化公司組織召開項目高層推進會,解決難題

      兩個月來,從方案審核到現場管控,從進度糾偏到安全督查,從現場旁站到問題處理,在項目總監韓雪的帶領下,項目監理部做到全程跟蹤、嚴格監理,累計旁站達603小時,形成旁站記錄56份,平行檢驗9次,發現質量、HSSE問題并督促整改完成120項,完成人員資質、材料、工序、施工方案審查等資料報驗共計142份,優質高效的完成了項目監理任務,經歷了困惑和疲憊,收獲了充實和喜悅。

      苯乙烯項目樁基施工圓滿完成為該項目后續土建基礎施工打下了堅實的基礎。項目全體監理人員將以更加飽滿工作熱情、更加昂揚的工作斗志、更加務實的工作作風,嚴格監理、優質服務,為后續項目建設有序開展、全力打造精品優質工程貢獻自己的力量。(韓雪、朱亞麗)
